聚力康宁项目建设,,,,, ,引发显示工业新动能

2019.11.27
文章泉源: 阅读次数:

fhty凤凰·(中国集团)官方网站


      三月合肥,,,,, ,万物苏醒,,,,, ,春意浓浓,,,,, ,一片生气盎然的情形。。。。

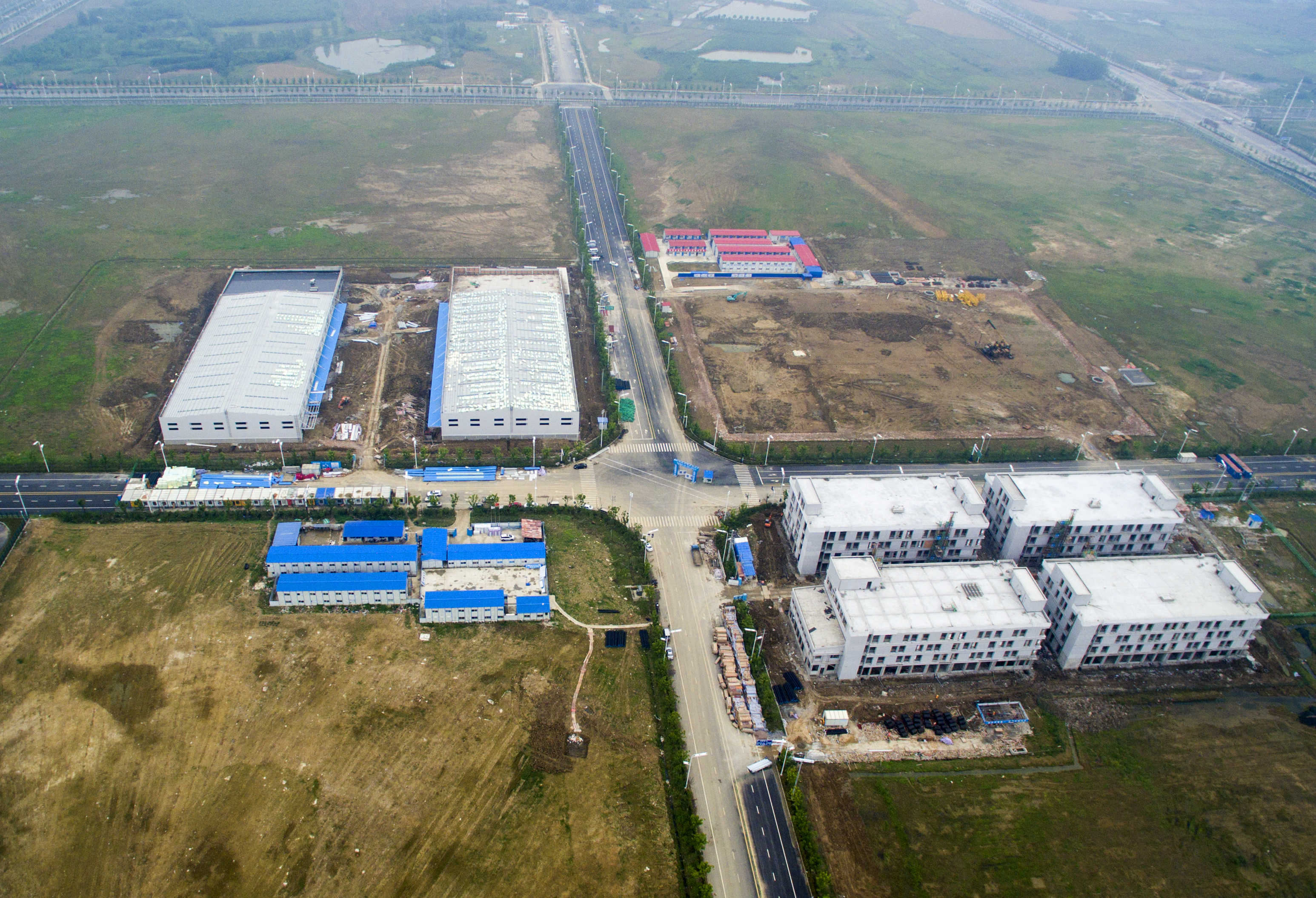

      历经16个月的主要有序施工,,,,, ,2017年3月31日,,,,, ,康宁10.5代液晶玻璃基板项目基础设施顺遂交付美国康宁公司,,,,, ,完成工艺装备搬入及调试。。。。

      这是合肥市结构新型显示全工业链的其中一环,,,,, ,也关于重大项目施展辐射引领作用、助推合肥形成更大规模的新型显示工业集群至关主要。。。。

      作为全球领先的液晶玻璃基板生产厂商,,,,, ,美国康宁公司是合肥市引进“芯屏器合”战略性新兴工业项目之一。。。。“康宁10.5代液晶玻璃基板项目是京东方10.5代线最为焦点的配套项目,,,,, ,占地约250亩,,,,, ,总投资15亿美元,,,,, ,”相关认真人先容说,,,,, ,建成后通过自动化运输连廊,,,,, ,就近向京东方10.5代线供应玻璃基板,,,,, ,实现玻璃基板的最优化供应,,,,, ,进一步增进合肥市新型显示工业集聚效应的形成。。。。

      2015年12月,,,,, ,历经三十多轮艰辛谈判之后,,,,, ,项目相助方最终告竣一致,,,,, ,促成康宁10.5代液晶玻璃基板项目乐成落子合肥。。。。合肥市fhty凤凰集团所属合肥市蓝科投资有限公司(以下简称“蓝科公司”)与康宁公司签署土地、厂房设施租赁协议,,,,, ,投资建设康宁项目的厂房及配套动力、环保、消防等设施,,,,, ,为项目的顺遂实验提供有力包管。。。。

为深入贯彻市委、市政府、市国资委做优做强战新工业引领的决议安排,,,,, ,面临施工时间紧、工程体量大、手艺要求高等制约性因素,,,,, ,蓝科公司以敢于作为的勇气、善于落实的锐气高效有序推进康宁项目基础设施建设,,,,, ,周全打赢项目建设攻坚战,,,,, ,彰显了精品建设的速率继续、品质继续和责任继续。。。。

      抢时间 全心把控建设进度

      2015年12月,,,,, ,康宁10.5代液晶玻璃基板项目开工仪式在合肥综合保税区盛大举行,,,,, ,配套设施建设周全拉开帷幕。。。。

      责任在前,,,,, ,使命在肩。。。。为了按期交付厂房设施,,,,, ,切实加速项目建设进度,,,,, ,蓝科公司扎实开展各项准备事情,,,,, ,制订了科学可行的进度妄想,,,,, ,协同项目参建单位加班加点,,,,, ,在保质保量的条件下,,,,, ,以争分夺秒的劲头赶进度,,,,, ,力争项目早建成、早投产、早收效。。。。

       2016年春节前夕,,,,, ,施工正忙时,,,,, ,一阵阵凉风吹起,,,,, ,雨雪也随着袭来——一连多日的雨雪天气给现场施工带来严肃挑战。。。。为了抢抓施工黄金期,,,,, ,康宁项目暂时水、电接引工程急需在节前完成。。。。面临这一难题使命,,,,, ,蓝科公司工程部多方协调,,,,, ,加速供电、供水营业流程办理,,,,, ,同时催促参建单位、压实事情责任,,,,, ,最终仅用5天时间完成了暂时水、电接引工程,,,,, ,确保项目一着不让向前推进。。。。项目主体钢结构封顶时,,,,, ,比预定妄想提前了23天,,,,, ,为项目按期完工交付提供包管。。。。

       保质量 匠心铸造品质工程

       质量治理是工程建设的生命。。。。蓝科公司以样板先行制、验收制、巡检制等涵盖全历程的质量治理制度筑牢质量之基。。。。

      一期项目建设内容包括厂房土建,,,,, ,辅助生产、动力、环保、清静、消防、治理、生涯服务等多种配套设施,,,,, ,建成后需匹配高世代TFT-LCD玻璃基板生产线关于生产情形、相宜动力等需求。。。。厂房及配套设施建设工艺重大、工程体量大、手艺难度高、分包单位多,,,,, ,不可阻止地保存着重大的协调量。。。。

    “作为‘芯屏器合’领域重点推进的战新项目,,,,, ,工程质量容不得丝毫纰漏。。。。”在施工各个环节,,,,, ,蓝科公司起劲对接参建单位,,,,, ,有序举行现场协调、组织和相同事情 ;;;;严酷执行首件确认流程,,,,, ,验收及格后实验现场挂牌制,,,,, ,做到有据可依。。。。别的,,,,, ,蓝科公司充分使用EPC工程总包模式的显著优势,,,,, ,抓牢项目管控的“牛鼻子”,,,,, ,做到一个问题一个问题解决,,,,, ,一个环节一个环节推进,,,,, ,使质量治理更为细腻精准。。。。

       强治理 专心安排清静施工

       重大工业投资项目设施建设,,,,, ,清静生产是源动力。。。。蓝科公司通过抓制度落实、抓施工现场、抓作业职员,,,,, ,确保清静时势稳固可控。。。。

      “康宁项目设施建设历程中保存深基坑、钢结构吊装、吊篮施工、高空作业等多种危险源,,,,, ,清静治理难度较大”,,,,, ,项目治理职员先容说,,,,, ,在施工各个环节,,,,, ,大到各工区严酷规范清静操作流程、完善配备清静生产用具、合理设置清静职员架构,,,,, ,小到对每位施工职员自身清静步伐是否到位,,,,, ,都是蓝科项目治理团队时刻主要费心的事儿。。。。

       查隐患、促整改,,,,, ,施工现场优异的作业情形和事情秩序获得包管。。。。16个月建设周期,,,,, ,16万平方米施工面积,,,,, ,康宁项目无一例清静事故爆发。。。。

       2018年5月10日,,,,, ,康宁合肥10.5代液晶玻璃基板生产线实现量产。。。。量产仪式上,,,,, ,康宁大中华区总裁李放体现:“富厚的专业人才、资源优异的基础设施建设为fhty凤凰投资带来了极大便当,,,,, ,这是促成康宁10.5代玻璃基板工厂与合肥渊源的要害因素。。。。”

      未来,,,,, ,蓝科公司将继续起劲响应市委、市政府、市国资委加速工业转型升级的招呼,,,,, ,依托合肥市fhty凤凰集团的雄厚实力,,,,, ,连系综合保税区的奇异优势,,,,, ,为实现合肥生长新篇章做出更大孝顺。。。。
